На данный момент, согласно планам, город готов к зиме на 60%.

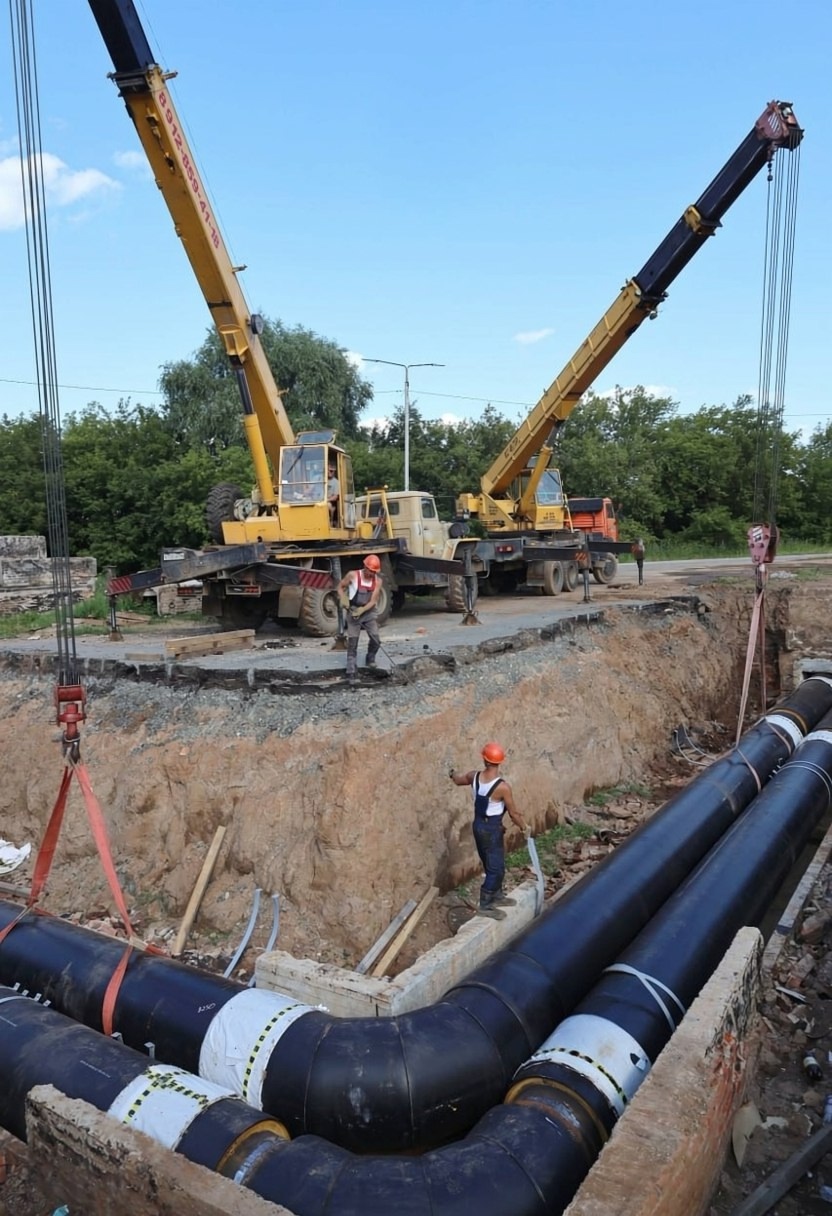

Гидравлические испытания проведены. Выявленные проблемные зоны на большинстве участков теплосети устранены. В работе остается трубопровод в микрорайоне Никольск – уже заменили часть трубопровода, впереди замена еще одного участка. Ремонт планируется завершить до конца августа.
Ведется ревизия сальниковых компенсаторов, чтобы избежать прорывов трубопроводов в зимний период. Также продолжается замена теплотрасс на 2-й Набережной и на ул. Буденного. Работы планируется завершить до включения отопления. На запуск отопления в жилых домах реконструкция не повлияет.
Готовим к отопительному периоду котельные. На ООО «Свет» и ООО «КомЭнерго», обеспечивающих теплом Южный поселок и поселок Птицефабрик, ремонт завершен. Подготовка ТЭЦ к зиме на завершающем этапе, для ремонта оборудования отключения станции не требуется. Все котельные обеспечены необходимым запасом резервного топлива, также заключен договор на поставку основного топлива.
Все соцучреждения в течение августа на 100% получат паспорта готовности. В работе замена еще 3 вводов в школы и детские сады, в 22 учреждениях вводы уже заменены. Особое внимание – восстановлению благоустройства. К 1 сентября все замечания здесь должны устранить.
Задача управляющим компаниям – ускориться с получением паспортов готовности, чтобы осенью не возникло проблем с подключением домов к теплу.
Подготовку объектов и сетей мониторят специалисты управления ЖКХ. Как правило, Глазов подходит к отопительному периоду с высокой степенью готовности.
Гидравлические испытания проведены. Выявленные проблемные зоны на большинстве участков теплосети устранены. В работе остается трубопровод в микрорайоне Никольск – уже заменили часть трубопровода, впереди замена еще одного участка. Ремонт планируется завершить до конца августа.
Ведется ревизия сальниковых компенсаторов, чтобы избежать прорывов трубопроводов в зимний период. Также продолжается замена теплотрасс на 2-й Набережной и на ул. Буденного. Работы планируется завершить до включения отопления. На запуск отопления в жилых домах реконструкция не повлияет.
Готовим к отопительному периоду котельные. На ООО «Свет» и ООО «КомЭнерго», обеспечивающих теплом Южный поселок и поселок Птицефабрик, ремонт завершен. Подготовка ТЭЦ к зиме на завершающем этапе, для ремонта оборудования отключения станции не требуется. Все котельные обеспечены необходимым запасом резервного топлива, также заключен договор на поставку основного топлива.
Все соцучреждения в течение августа на 100% получат паспорта готовности. В работе замена еще 3 вводов в школы и детские сады, в 22 учреждениях вводы уже заменены. Особое внимание – восстановлению благоустройства. К 1 сентября все замечания здесь должны устранить.
Задача управляющим компаниям – ускориться с получением паспортов готовности, чтобы осенью не возникло проблем с подключением домов к теплу.
Подготовку объектов и сетей мониторят специалисты управления ЖКХ. Как правило, Глазов подходит к отопительному периоду с высокой степенью готовности.
